Stock

Formation - Lina Web Stock - 08/2025

Transfert de stock

3.1 Choix de la zone d’origine

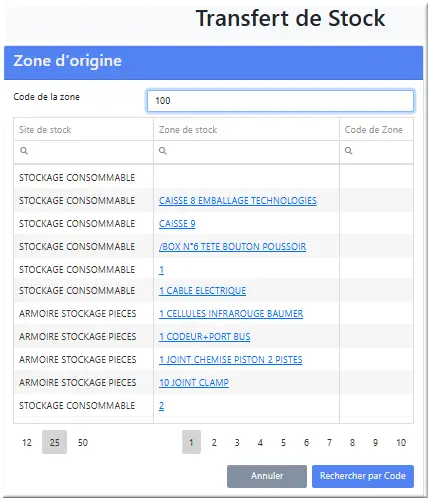

Transfert Zone d’origine

Figure 9 : Transfert Zone d’origine

Il faut sélectionner la zone de d’origine du lot que l’on souhaite déplacer :

  1. Soit en cliquant sur le lien de la zone dans la colonne zone de stock ;
  2. Soit en tapant directement le code la zone et en appuyant sur Rechercher par code.

3.2 Choix du lot à transférer

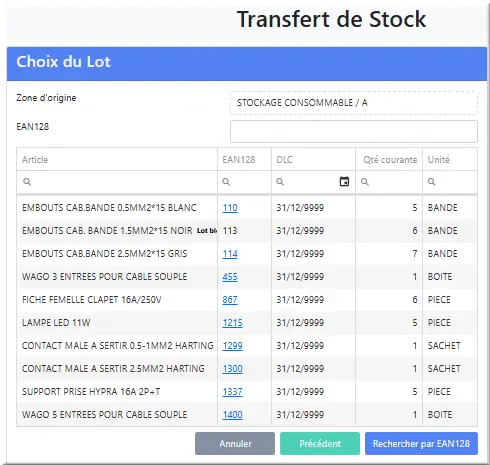

Transfert Choix lot

Figure 10 : Transfert Choix lot

  1. Sélectionner le lot à transférer en cliquant sur son EAN128 ou en le renseignant directement dans la zone correspondante ;
  2. Clic Rechercher par EAN128.

⚠ Attention un lot bloqué ne sera pas cliquable et une tentative de saisie de l’EAN128 affichera le message : « Le lot sélectionné est bloqué, il ne peut pas être transféré »

Lot bloqué non transféré

Figure 11 : Lot bloqué non transféré

3.3 Choix de l’emplacement de destination

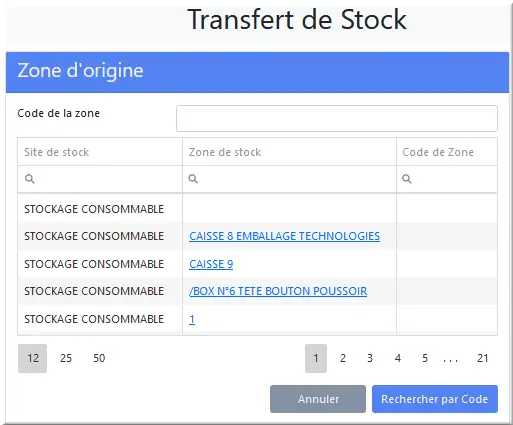

Transfert Zone destination

Figure 12 : Transfert Zone destination

Il faut sélectionner la zone de destination :

  1. Soit en cliquant sur le lien de la zone dans la colonne Zone de stock ;
  2. Soit en tapant directement le Code la zone et en appuyant sur Rechercher par code.

⚠ Attention l’article doit être référencé sur la zone de destination.

3.4 Renseigner les informations de transfert

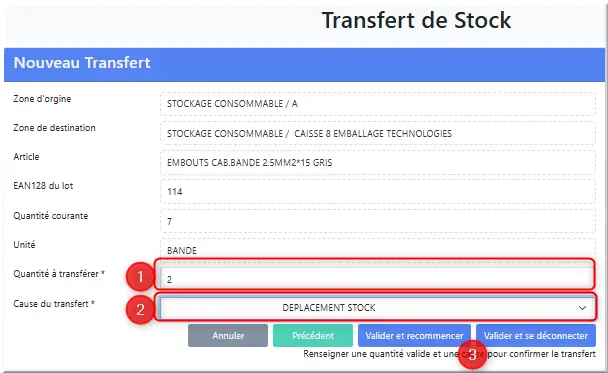

Nouveau Transfert origine destination

Figure 13 : Nouveau Transfert origine destination

Sélectionner la quantité à transférer et la cause du transfert.
Valider et recommencer : enregistre le mouvement et retour à la page de choix de l’emplacement de stock.
Valider et se déconnecter : enregistre le mouvement et déconnecte l’utilisateur de la session.

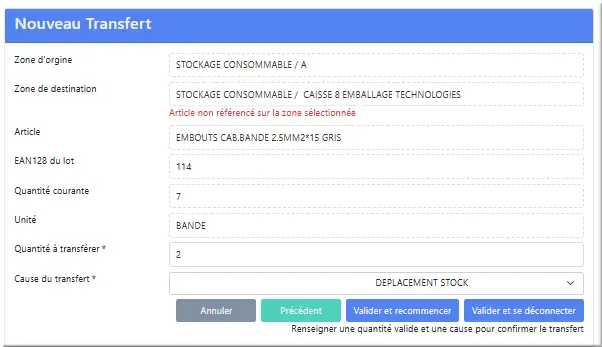

Nouveau Transfert Article non référencé

Figure 14 : Nouveau Transfert Article non référencé

En validant le transfert, si l’article n’est pas référencé sur la zone de destination, le message "Article non référencé sur la zone sélectionnée" s’affichera et vous ne pourrez pas enregistrer le mouvement.
